ZPORR - droga Sieraków - Upartowo
W 2005 roku zrealizowano : wykonanie dokumentacji projektowo - kosztorysowej oraz Studium Wykonalności inwestycji.
W roku 2007 wykonane zostały prace budowlane przez firmę "BERGER BAU Polska" z Wrocławia.
Całkowita wartość projektu :4.096.295,10 PLN. Dofinansowanie z Unii Europejskiej przekazane z Europejskiego Funduszu Rozwoju Regionalnego w ramach Zintegrowanego Programu Operacyjnego Rozwoju Regionalnego ZPORR, w Priorytecie III "Rozwój Lokalny wyniosło : 3.072.221,32 PLN
Projekt zakładał przebudowę drogi powiatowej nr 32101 (nowy nr: 1736 P) Sieraków - Upartowo na długości 7,157 km. oraz budowę ścieżki rowerowej w m. Sieraków od wiaduktu kolejowego do Ośrodka TKKF (strona prawa) o długości 1,703 km.
Modernizacja drogi polegała na wykonaniu odnowy nawierzchni bitumicznej poprzez wykonanie warstwy wyrównawczej i warstwy ścieralnej nawierzchni oraz wykonaniu korekt łuków poziomych wraz z usunięciem drzew i gałęzi wchodzących w skrajnię drogową oraz na odwodnieniu drogi.
W ramach tego projektu zostały też wykonane prace modernizacyjne:
* modernizacja chodników wzdłuż przebudowywanej drogi na długości 1,4729 km (łącznie z deptakiem)
* przebudowa zatoki autobusowej za wiaduktem kolejowym (po prawej stronie)
* zjazd z drogi do ośrodka wypoczynkowego Dedal
* modernizacja chodnika-deptaka aż do ośrodków wypoczynkowych
* wykonanie parkingu między wjazdami do ośrodka TKKF wraz z zatoką autobusową
* modernizacja parkingu przy restauracji Słoneczna o bogatym starym drzewostanie, w odległości ok. 50 m. od jeziora Jaroszewskiego.
* modernizacja; przejścia dla pieszych przy restauracji Słoneczna (znaki ostrzegawcze w formie sygnalizatorów świetlnych nad jezdnią)
* wykonanie zatok autobusowych w m. Grobla (2 szt.) w m. Przemyśl (2 szt.) i w m. Upartowo (l szt.)
* wykonanie trzech miejsc awaryjnego postoju
* modernizacja trzech skrzyżowań
* wykonanie zjazdów z drogi na parking za Ośrodkiem Wypoczynku i Rekreacji, na działki, które są planowane do sprzedaży przez Gminę Sieraków, do gminnego wysypiska śmieci.
Wykonana została dwukierunkowa ścieżka rowerowa z kostki betonowej o grubości 8 cm. na długości 1,703 km, szerokości 2 m., poprowadzona jest ona na niewielkim nasypie przy skarpie drogi.
Modernizacja drogi była uwzględniona w Planie Rozwoju Lokalnego powiatu międzychodzkiego na lata 2004-2013, uchwalonym przez Radę Powiatu w dniu 30 czerwca 2004 r.i aktualizowanym w dniu 24 maja 2006 r. a Wieloletni Plan Inwestycyjny przewidywał realizację zadania w roku 2007. Modernizacja spowodowała polepszenie dostępności komunikacyjnej i integracji tej części regionu, która uwzględniona jest w wojewódzkim studium planistycznym "Dolina Warty" jako "Rejon rekreacyjny nr I Międzychodzko - Sierakowski". Tereny te są również uwzględnione w strategii rozwoju województwa do dalszego rozwijania funkcji rekreacyjno-turystycznej.Dotychczasowy brak połączenia miasta Sierakowa z ośrodkami (kąpielisko, basen) ścieżką rowerową powodował natężony ruch rowerowy jezdnią i duże zagrożenie bezpieczeństwa ruchu drogowego.
Inwestorem jest Powiat Międzychodzki.

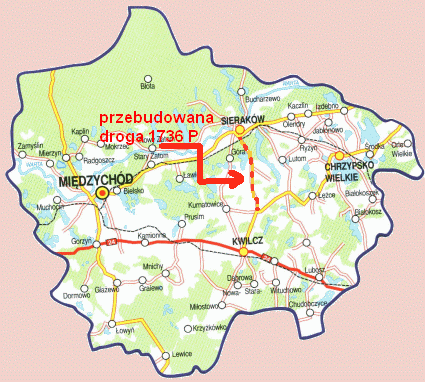

Droga prowadzi z Sierakowa w kierunku Kwilcza (do drogi wojewódzkiej nr 186 i dalej do drogi krajowej nr 24), na odcinku o dług. 7,157 km. miała nawierzchnię bitumiczną o szerokości 5,5 - 6,5 m, w znacznym stopniu zniszczoną.
Rosnące obustronnie w koronie drogi rozłożyste drzewa stwarzały dodatkowe zagrożenie dla bezpieczeństwa ruchu drogowego. Niewłaściwe było wyprofilowanie zakrętów oraz brak lub niedostatecznie bezpieczne były zatoki autobusowe oraz miejsca awaryjnego postoju. Zły stan techniczny drogi stawał się barierą i ograniczeniem rozwoju tych terenów. |
